Wat is Earned Value Management? Een gids voor planners en cost controllers
Vijfentwintig jaar geleden wist ik niet wat Earned Value Management was. Nu kan ik het niet meer uit mijn projecten wegdenken. Dit artikel is de introductie tot een serie waarin ik deel wat ik in bijna vier decennia projectmanagement heb geleerd over deze methodiek — en waarom ze, ondanks haar leeftijd, nog altijd het krachtigste stuurinstrument is dat een planner of cost controller tot zijn beschikking heeft.
De officiële definitie
Volgens de PMBOK-Guide is Earned Value Management een methodiek die de scope, planning, resources, performance en voortgang van een project meetbaar maakt. Het integreert de scopebasislijn, de kostenbasislijn en de planning tot één samengestelde performancebasislijn, waarmee het projectteam de voortgang kan bepalen. De principes zijn universeel toepasbaar — van infrastructuurprojecten tot IT-implementaties.
Het zijn mooie volzinnen. Maar wie voor het eerst met EVM in aanraking komt, heeft aan deze definitie weinig houvast. Wat betekent dit concreet, op de bouwplaats of achter het bureau van een cost controller?
Drie getallen die alles veranderen

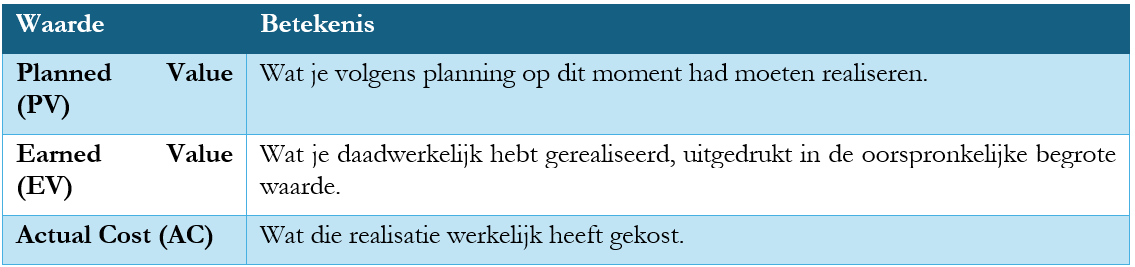

EVM draait in de kern om drie waarden die je continu naast elkaar legt:

Zolang je alleen naar voortgang kijkt ("we zijn 60% klaar")of alleen naar kosten ("we hebben 60% van het budget uitgegeven"),mis je de helft van het verhaal. Een project kan 60% van het budget hebben verbruikt en toch pas 40% van het werk hebben opgeleverd. Zonder EVM zie je dat vaak pas als het te laat is om nog bij te sturen. Met EVM zie je het zodra het gebeurt, omdat je EV en AC tegen elkaar afzet.
Uit deze drie waarden volgen de indicatoren waarmee je stuurt: de Cost Performance Index (CPI = EV/AC) vertelt je of je efficiënt met het budget omgaat, en de Schedule Performance Index (SPI = EV/PV) vertelt je of je op schema ligt. Een CPI van 0,85 betekent dat je voor elke bestede euro slechts 85 cent aan waarde hebt gerealiseerd — een signaal dat vroeg genoeg komt om nog te corrigeren, in plaats van pas bij oplevering.
EVMS versus EVA: twee niveaus, vaak verward
Een onderscheid dat in de praktijk regelmatig door elkaar loopt, is dat tussen een Earned Value Management System (EVMS) en een Earned Value Analyse (EVA). Ze klinken verwant, maar opereren op een ander niveau.
Een EVMS is het complete systeem: de organisatorische en procesmatige infrastructuur waarbinnen het EVM functioneert. Denk aan een geïntegreerde WBS, toegewezen Control Account Managers, een bevroren performancebasislijn, formele change control en periodieke rapportageprocedures. In de Verenigde Staten is dit uitgewerkt in de ANSI/EIA-748-standaard met 32 richtlijnen waaraan een systeem moet voldoen om als volwaardig EVMS te gelden. Een EVMS opzetten is een organisatorische inspanning — het gaat om hoe een bedrijf structureel met projectbeheersing omgaat.
EVA is daarentegen de rekenkundige exercitie: het daadwerkelijk berekenen van PV, EV en AC en het afleiden van CPI, SPI en prognoses zoals de Estimate at Completion. EVA is wat een planner of cost controller periodiek uitvoert — de analyse zelf, niet het systeem eromheen.
Het verschil is vergelijkbaar met dat tussen een boekhoudsysteem en een maandafsluiting. Je kunt prima een EVA maken zonder een formeel gecertificeerd EVMS — veel organisaties doen dit met een pragmatische set spreadsheets of met een module in hun planningssoftware. Andersom is een EVMS zonder consequente EVA een leeg omhulsel: de structuur staat, maar er wordt niet gemeten. Voor de meeste planners en cost controllers buiten de defensie- en overheidssector is een lichte, consequent toegepaste EVA vaak waardevoller dan een zwaar, formeel EVMS dat niemand actief gebruikt.
Fleming en Koppelman onderbouwen dit pragmatisme ook zelf. Tegenover de volledige 32 richtlijnen van ANSI/EIA-748 stellen zij dat in de meeste praktijksituaties — buiten grote defensie- en overheidscontracten — een kernset van 10 richtlijnen volstaat om een werkbaar en betrouwbaar EVMS neer te zetten. Voor de meeste organisaties is het najagen van volledige compliance met alle 32 richtlijnen niet alleen onnodig, maar ook contraproductief: het kost tijd en discipline die beter besteed kunnen worden aan het daadwerkelijk uitvoeren van de EVA. Deze verkorte aanpak is precies waarom EVM ook buiten grootschalige, gereguleerde omgevingen toegankelijk en toepasbaar is geworden.
Waar mijn kennis van EVM vandaan komt
Mijn eerste kennismaking met EVM gaat terug tot het begin van de jaren negentig. Bij HBG, nu BAM, was ik een van de eerste en meest frequente gebruikers van Primavera in Nederland — destijds nog Primavera P3 en SureTrak. EVM zat standaard in die software verwerkt, maar ik had aanvankelijk geen idee wat ik ermee in handen had. Het was gereedschap dat ik gebruikte zonder de onderliggende logica volledig te doorgronden.
Al in 1993 begon ik met het bouwen van eigen S-curve-analyses — kleine, informele stappen richting wat later een volwaardige methodiek zou worden. Pas in 2010 ben ik actief gaan studeren om EVM echt onder de knie te krijgen. Mijn eerste serieuze instructieboek was de derde editie van Earned Value Project Management (2005), geschreven door Quentin W. Fleming en Joel M. Koppelman en uitgegeven door het Project Management Institute. Het was een openbaring om te zien hoe projectbeheersing fundamenteel kon verbeteren door deze methodiek consequent toe te passen.
Een tweede bron die mijn begrip verdiepte was het Earned Value Management System Program Analysis Pamphlet (DCMA-EA PAM 200.1, juli 2012), gepubliceerd door het Amerikaanse ministerie van Defensie. Waar Fleming en Koppelman de principes toegankelijk maakten, bood dit document de scherpte en discipline die nodig zijn om EVM op complexe, grootschalige projecten correct te implementeren.
Sindsdien is EVM mijn standaard geworden voor projectbeheersing in elk project waaraan ik als projectmanager en projectplanningsdeskundige heb gewerkt.
Waarom dit relevant is voor planners en cost controllers
Voor planners is EVM geen aanvullende rapportagelast, maar een verlengstuk van wat je al doet: plannen, meten en bijsturen. Het verschil is dat EVM je in staat stelt die drie stappen te kwantificeren en objectiveren. In plaats van een gevoel ("di" loopt achter) "rijg je een getal ("SP" van 0,91 — negen procent achter op schema, gecorrigeerd voor wat er daadwerkelijk is opgeleverd")."
Voor cost controllers biedt EVM iets dat traditionele budgetbewaking mist: de koppeling tussen geld en de werkelijk gerealiseerde waarde. Een uitgavenoverzicht vertelt je waar je geld aan is besteed. Het vertelt je niets over wat daarvoor is teruggekomen. EVM dicht dat gat.
De kracht zit in de formules — die zijn eenvoudig genoeg om in een spreadsheet te zetten. De kracht zit in de discipline die eraan voorafgaat: een heldere scopebasislijn, een realistische planning en een consequente, periodieke meting. Zonder die discipline is EVM een leeg raamwerk. Met die discipline wordt het een instrument dat afwijkingen zichtbaar maakt lang voordat ze onomkeerbaar zijn.
Wat volgt in deze serie
Dit artikel is het startpunt. In de komende publicaties ga ik dieper in op de pilaren waarop EVM rust, hoe je een betrouwbare basislijn opzet, en hoe je de indicatoren gebruikt om daadwerkelijk bij te sturen — niet alleen om achteraf te rapporteren.
Voor wie meteen verder wil: in mijn boek Earned Value Management: De Sleutel tot Effectief Projectmanagement werk ik deze principes uit aan de hand van meer dan 150 screenshots en 14 praktijkvideo's, gebaseerd op 25 jaar praktijkervaring. Het boek is volledig in kleur uitgevoerd, wat de leesbaarheid van grafieken en S-curves aanzienlijk vergroot.
Of je nu ervaren bent in projectbeheersing of net begint met EVM: ik hoop dat deze serie je een praktisch handvat biedt, in plaats van alleen de mooie volzinnen uit de PMBOK-Guide.
